施工前進行介孔絕熱卷材的裁剪工作,對於裁剪長度可用卷尺或者鐵絲量出管道的長度,並考慮軸向搭縫搭接尺寸30~50mm。裁剪長度為管道周長+搭接尺寸;每層施工都需量尺寸進行裁剪尺寸,不得隨意施工。

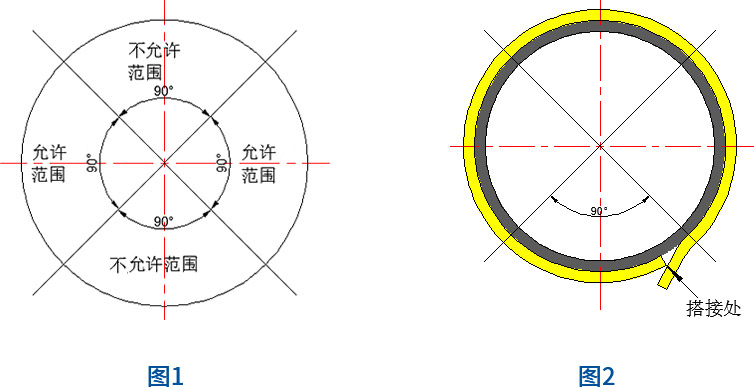

敷設的每段介孔絕熱卷材的水平軸向搭縫位置不得布置在管道垂直中心線左方、右方和上方90°範圍內。如下圖1所示,軸向搭縫位置在下側90°範圍內。圖2所示為軸向接縫搭接處,保溫材料由上搭下,整圈介孔絕熱保溫材料需以一定力度壓緊使其緊貼管道外壁,盡量避免產生空隙,搭接處需壓緊密實,同層每段介孔絕熱保溫材料軸向搭縫位置和方向應一致。
每段介孔絕熱保溫材料先將起始端用鍍鋅鐵絲(Φ0.5mm或Φ1mm)或捆紮鋼帶固定住,不得有鬆動現象,再將另一端以同樣方法固定在管道上,每段保溫材料環向接縫應整齊,不得出現傾斜現象,然後在每段介孔絕熱保溫材料中間進行加固捆紮,通常為20~30mm一道,整段保溫材料不得少於4道捆紮,對於有鼓出或鬆動的地方應進行加強捆紮,捆紮點應處於軸向搭接處。
對於環向接縫可不做搭接處理,但在施工過程中敷設介孔絕熱保溫材料時需在環向接縫作擠縫處理,確保此處不產生縫隙。
每層介孔絕熱保溫材料施工完畢後,可用玻璃絲布通過螺旋纏繞法將材料固定在管道上,纏繞方向應與保溫材料搭接方向一致,纏繞平整,玻璃絲布搭接尺寸應為其寬度的1/2左右。推薦使用寬度為50cm的玻璃絲布。

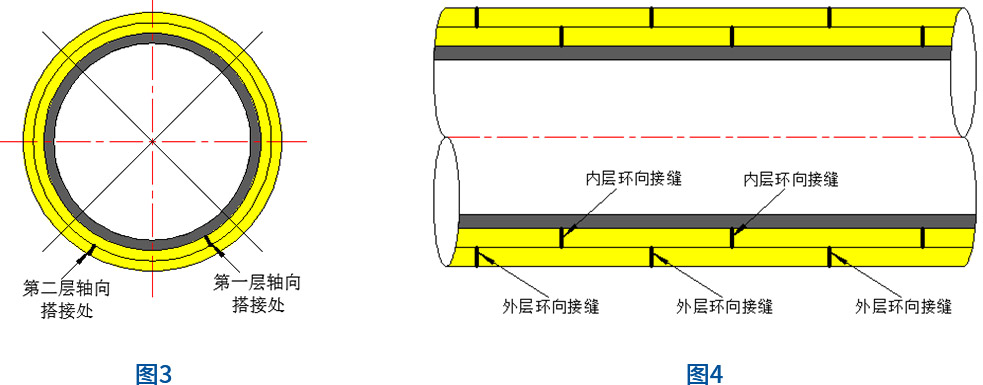

對於雙層或多層介孔絕熱保溫材料施工,應進行逐層捆紮,並采用內外層錯縫方式,如圖3所示。相鄰兩層軸向搭縫位置不得小於200mm,如圖4所示。
※對於複合式保溫結構,外層傳統保溫材料的施工方法可參照以上保溫材料的施工,采取同層擠縫,內外層錯縫。
※當設計要求包覆鋁箔玻纖布反射層時,可每二層介孔絕熱保溫材料包覆一層鋁箔玻纖布,具體也可根據設計要求在指定層數包覆,此時玻璃絲布纏繞可取消,用鋁箔玻纖布纏繞替代,纏繞方式類同玻璃絲布纏繞,鋁箔玻纖布反射麵(光亮麵)需朝內。
